IX ВНЕДРЕНИЕ ИНФОРМАЦИОННОЙ СИСТЕМЫ
Нет ничего труднее, опаснее и неопределённее, чем руководить введением нового порядка вещей, потому что у каждого нововведения есть ярые враги, которым хорошо жилось по старому, и вялые сторонники, которые не уверены, смогут ли они жить по новому.
Н. Макиавелли
И вот интересная и насыщенная творчеством, прожектерством, креативом и созиданием часть в проекте подходит к концу. Начинаются суровые будни защиты своего решения в реальной атмосфере конкретного предприятия, и что не мало важно, все также в рамках действующего законодательства.
Для начала реализованный продукт необходимо развернуть на оборудовании, уготовленном для организации его опытной эксплуатации.
1. Развертывание системы на площадке опытной эксплуатации
В соответствии с спроектированной технологической архитектурой, отраженной в документации, закупается серверное, коммуникационное и прочее оборудование, а также системное ПО. Компоненты информационной системы монтируются в единый программно-аппаратный комплекс, на площадках, на которых планируется его промышленное использование.
Ввиду того, что в крупных проектах, задействовано большое количество оборудования на котором ПО разбросано по нодам, узлам и даже облакам, то этот процесс необходимо сопровождать полномасштабным документированием. Например, в техдокументацию включаются таблицы с адресами серверов, рабочих мест, способов доступа и т.п. Для визуального представления используются диаграммы компонентов, дающие понимание расположения узлов сети, распределения компонентов их взаимодействия и т.п. А ведь еще должны быть определены мероприятия, регламентирующие всевозможные изменения в инфраструктуре, позволяющие устраннить последствия отказов различных элементов системы.

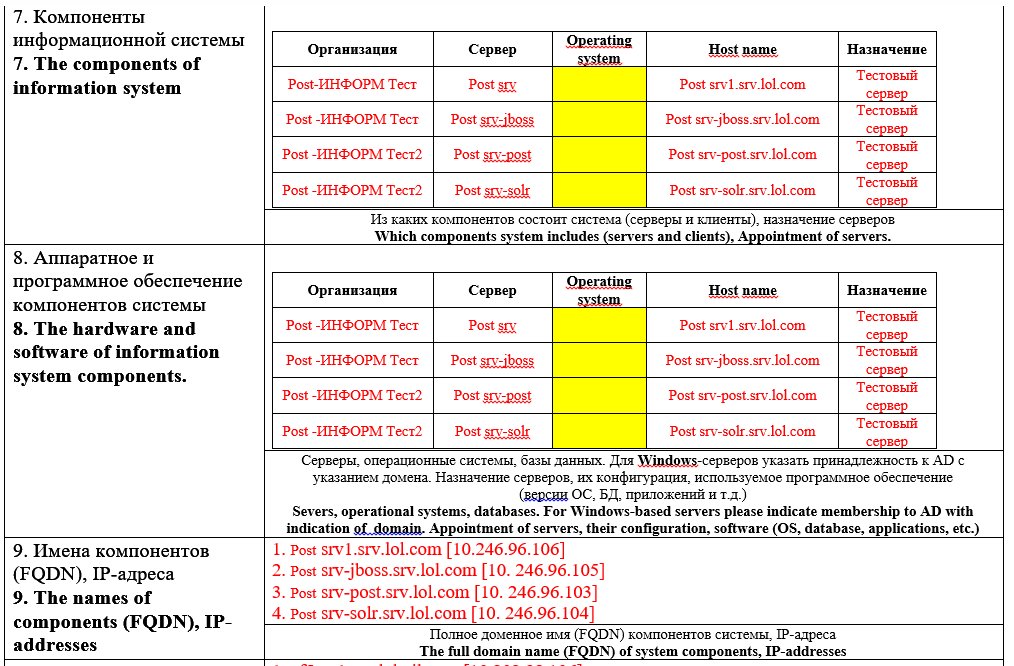

Рисунок 19. – Пример технического описания этапа внедрения
Это все чрезвычайно важно, поскольку следующим этапом на этих эксплуатационных площадках начнет толкаться множество специалистов команды внедрения и поддержки, и они не должны каждый раз выуживать необходимую для работы информацию из разных, пускай даже информированных источников. А потому, документация должна поддерживаться в актуальном состоянии и меняться одновременно с изменениями в настройках системы, изменениями архитектурного решения и т.п.
Нелишне на «боевых» площадках для промышленной эксплуатации системы, разворачивать и тестовые стенды, имитирующие работу, приближенную к реальной. Ну вдруг еще будут замечания, требующие выпуска новых релизов. Все конечно профессионалы, ответственные люди и всякое такое, но все же обновления лучше сперва погонять на тестовом стенде. Так на всякий случай.
Между тем 90% времени уже пролетело…
2. Обучение персонала заказчика работе с информационной системой
Как уже неоднократно упоминалось, в больших проектах особое внимание уделяется качеству документации, включая и инструкции пользователей системы. Чаще всего инструкции пользователей делятся на сегменты по видам деятельности, специализации и т.п. Это позволяет акцентировать внимание в документе на важные моменты и не грузить пользователей ненужной для них информацией.
Поскольку в обучении может быть задействовано значительное количество различных сотрудников заказчика, которые в свою очередь, для обеспечения непрерывности деловых процессов не могут обучаться в одно и то же время, которые должны обучаться различным функциональным обязанностям и по прочим уважительным причинам, необходимо тщательно планировать процесс подготовки персонала. Также полезно разбивать обучающихся на группы по категориям, требующим использование различных подходов и глубины обучения, исходя из уровня их первоначальной подготовленности. В итоге, составленный план-график обучения должен быть согласован со всеми заинтересованными лицами, и утвержден руководством заказчика, как обязательный к исполнению.
А мы на этапе проектирования предупреждали, что обучение персонала заказчика не только очень ответственная задача, но еще и очень трудоемкая…
3. Выявление недостатков и дефектов информационной системы
Очень часто в больших проектах, тестирование финального релиза не позволяет выявить все проблемные места решения. Причиной тому могут быть: огромные объемы данных на деле в «боевых» условиях, проявление уникальных сочетаний бизнес правил в реальных деловых процессах, особенности работы конкретного оборудования, специфические сочетания компонентов системы, балансирование нагрузки между распределенными узлами и т.п.
Зачастую ситуация еще осложняется тем, что внедрение новых систем на начальных стадиях ни в коей мере не отменяет необходимость производить работы на старых системах. То есть пользователи дублируют данные в обоих системах. Иногда требуется миграция существующих актуальных данных из устаревших хранилищ в новые, а структура и формат информации обычно весьма и весьма отличаются. Например, если в новой структуре данных не хватает информации для заполнения обязательных реквизитов, они заполняются какими-то данными назначенными «по умолчанию», а потом уже корректируются вручную пользователями. И это только малая толика того, с чем приходится сталкиваться в реальных проектах.
Отдельная тема — интеграционные решения, в которых может происходить сбои в цепочке, использующей различные компоненты, разработанные двумя, тремя и больше командами. Найти виноватых в этой ситуации крайне сложно, поскольку дефекты чаще всего возникают на стыке интеграционных элементов, из-за выявленных в ходе внедрения несоответствий. И тут важно не искать виновных для наказания, а быстро и конструктивно договориться о совместных уступках разработчиков стыкуемых компонентов, и эффективно решить проблему.
Учитывая все вышеперечисленное, этап опытной эксплуатации, чаще всего, насыщен эмоциональными всплесками и взаимными претензиями, как между командами разработчиков, так и с заказчиками. В этом случае очень важна роль архитекторов и системных аналитиков, которые должны оперативно локализовать проблему, предложить ее решение и согласовать его со всеми заинтересованными лицами. Для выполнения подобных работ требуется помимо основных профессиональных навыков, еще и обладание талантом переговорщика, и знанием основ менеджмента.
4. Согласование изменений в процессе внедрения информационной системы
Если работа некоторых функциональных модулей информационной системы критически не соответствует потребностям и ожиданиям заказчика, и найдены решения по преодолению этих проблем, то необходимо их зафиксировать и согласовать с заказчиком.
Этап согласования нового решения очень важен, как минимум по двум причинам.
Во-первых, если объем реализации изменений превысит суммы, заложенные на подобные риски в плане проекта, то необходимо либо заключать дополнительные соглашения, либо команда исполнителей будет работать в убыток. Зачастую исполнителей призывают по-быстрому сделать изменения, а мол учтем их и рассчитаемся за работы по ним потом, одним пакетом. Но по факту же такие случаи, обычно приводят, к тому, что заказчик опосля напрочь забывает свои обещания, а выполненные работы объявляет — исправлением исполнителями своих собственных ошибок.
Во-вторых, любые изменения одних компонентов системы могут повлечь за собой неизбежное изменение взаимозависимых компонентов, что требует тщательного анализа и, возможно, перепроектирования целой цепочки подсистем. В противном случае неизбежно возникновение дефектов в работе системы в целом. Проявляться это может например, в отказе работы модуля смежной команды исполнителей, и заказчик уже их объявляет халтурщиками и бракоделами. Правда конечно всплывет, но осадчик останется.
И вот перефразируя Ежи Леца: «Когда мы достигли дна отведенного времени, снизу постучались ...»
Поскольку время просрочено, необходимо договариваться с заказчиком, и убеждать его, что он в проекте тоже был не подарок, и часть вины лежит именно на нем.
5. Доработка информационной системы по итогам опытной эксплуатации
Если в ходе опытной эксплуатации принимаются и согласуются решения о внесении изменений в разработанный программно-аппаратный комплекс, то на основании их выставляются задачи исполнителям по их реализации. Процесс, описанный в разделе Часть 3. Реализация проектного решения повторяется. Но…
Если на стадии проектирования системы мы обсуждали отрицательное влияние полномасштабного использования методологии Scrum (1) в больших проектах, то на данном этапе она подходит как нельзя лучше. Особенно это ощутимо в проектах в которых продукт, переданный заказчику, не устраивает его по большей части показателей. Иными словами, пора поддаться панике и очень быстро, «сломя голову» вносить изменения в продукт, который уже эксплуатируют.
Собственно говоря, наступил момент, когда актуальны следующие условия:
- Заказчик уже начал реально работать с системой, у него для этого выделено время, и он теперь наглядно представляет, что же ему действительно необходимо. Соответственно он готов плотно работать с командой исполнителей и у него есть в этом критическая необходимость;
- Документация большей частью уже готова и ее изменение и дополнение может вестись уже не так оперативно, а оформляться постфактум по результатам успешной реализации.
- Доработки большей частью происходят в отдельных модулях, подсистемах, контурах, у которых есть конкретная команда исполнителей, отвечающая за сегмент. Поэтому общение пользователей с разработчиками уже локализовано, легко установить качественную обратную связь;
- Доработки и исправления необходимо выполнять очень оперативно, небольшими очередями с передачей результата заказчику, который в них кровно заинтересован;
Очень важно, чтобы в конечном итоге, проектная документация была приведена в полное соответствие с нововведениями, и команда могла легко отыскать в ней актуальное решение для анализа и проектирования последующих изменений.
Рисунок 20. – Этап внедрения информационной системы
Без комментариев…
6. Передача информационной системы в промышленную эксплуатацию
Когда в ходе опытной эксплуатации решены все спорные вопросы и недоразумения по поводу того как должна функционировать внедренная система, и насколько она соответствует договору на ее разработку, стороны подписывают акты о выполнении контракта. Заказчик осуществляет полный расчет за выполненные работы. Договор на разработку и внедрение информационной системы может считаться выполненным.
Внедрение переходит в фазу промышленной эксплуатации. Эти взаимоотношения чаще всего юридически регулируются уже отдельным договором или дополнительным соглашением на сопровождение промышленной эксплуатацией системы. В рамках этого контракта могут происходить профилактические работы по диагностике работы компонентов системы, их взаимодействия, устранение мелких сбоев и т.п.
7. Резюме раздела
Этап внедрения информационной системы, являет собой момент истины всего процесса ее производства и ознаменует старт самого тяжелого периода для всех участников проекта. Он может включать в себя следующие активности:
- Развертывание системы на площадке промышленной эксплуатации, включая поставку оборудования, установку системного ПО, установку актуального релиза внедряемой системы и т.п.;
- Обучение пользователей работе с системой, включая администраторов, специалистов по обслуживанию оборудования и т.п.
- Выявление и устранение недостатков и дефектов, выявленных в ходе опытной эксплуатации.
- Согласование изменений в работе системы и приведение ее к соответствию контрактным обязательствам;
- Подписание документов о выполнении договорных обязательств. Произведение полного расчета за выполненные работы;
- Ввод системы в промышленную эксплуатацию;
